Stavebnictví & Rozpočty

Stavební deník Excel - Šablona Zdarma

Stavební deník Excel zdarma pro denní pracovní záznamy jedné stavby. Eviduj práce, překážky a osobohodiny a sleduj poslední odhad dokončení.

Publikováno: 27. 6. 2026
Aktualizováno:
Stáhnout šablonu

Stavební deník v Excelu ti pomůže uspořádat denní pracovní záznamy jedné stavby: provedené práce, lidi, počasí, osobohodiny a překážky. Připravených deset řádků doplňuje přehled s posledním odhadem dokončení podle data. Používej ho jako pracovní podklad pro vedení stavby; samotný soubor nezajišťuje všechny náležitosti zákonného stavebního deníku ani průkaznost elektronických zápisů.

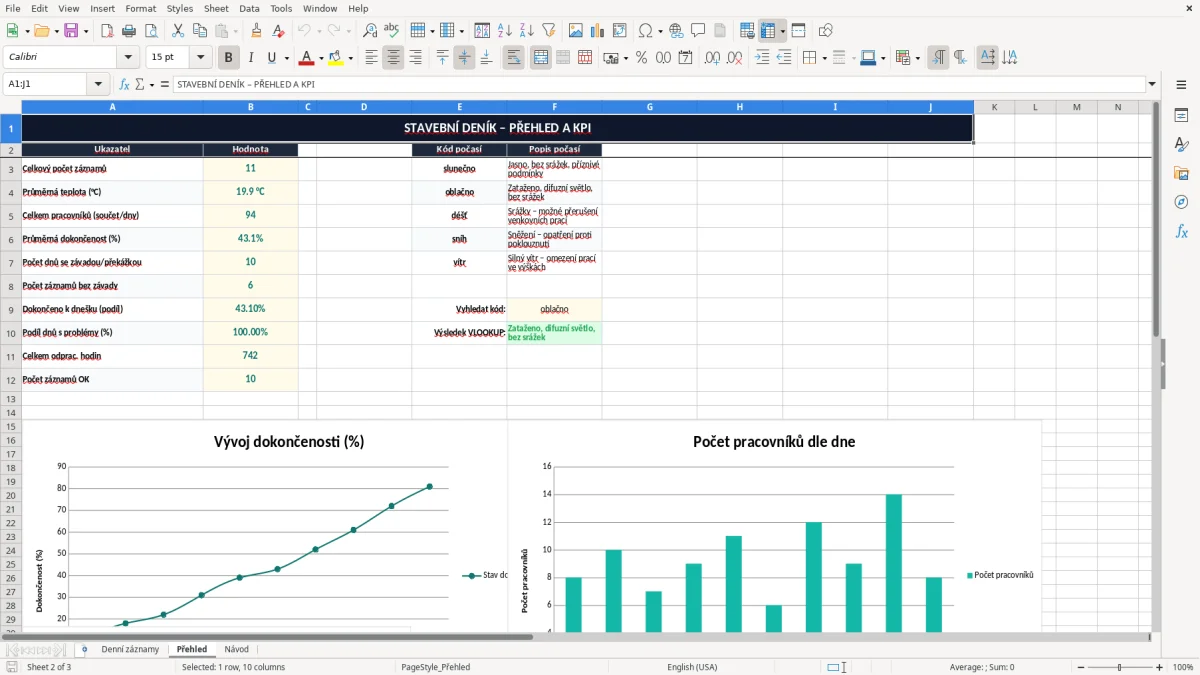

Přehled denních záznamů stavby — náhled Excelu po aktualizaci 19. 10. 2026
Přehled denních záznamů stavby. Skutečný náhled aktualizovaného souboru s fiktivními údaji. Klikni pro zvětšení.

Jeden soubor, jedna stavba, jeden záznam za den

Na listu Denní záznamy vyplň v prvním datovém řádku název stavby a místo. Další řádky musí používat stejnou stavbu i místo, jinak je kontrola označí k opravě. Ukázka pracuje s jednou stavbou v Praze. Pro jinou zakázku založ samostatnou kopii; součet různých projektů by znehodnotil odhad dokončení.

Datum zapisuj jako skutečné datum Excelu, nikoli jako text s apostrofem. Jeden den patří jednomu souhrnnému řádku. Když během dne proběhne více činností nebo se změní okolnosti, popiš je v rámci daného záznamu a odkaž na podrobnější přílohu. Druhý řádek se stejným datem se vyhodnotí jako duplicita.

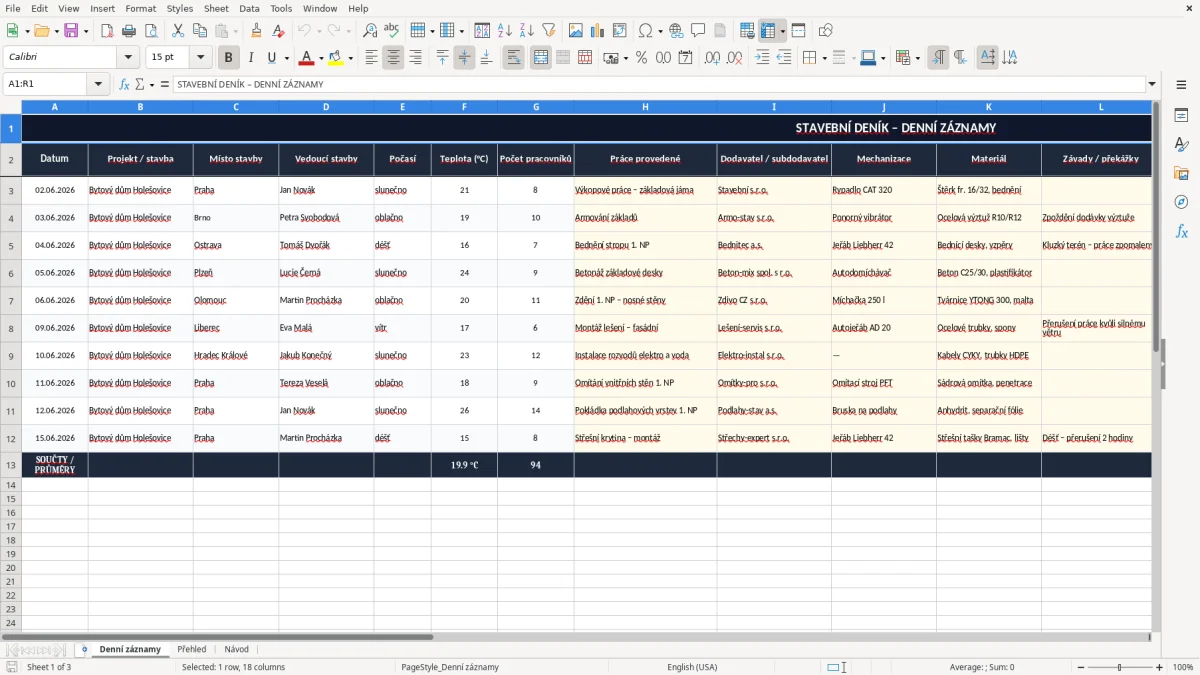

Připravená oblast je A3:S12. Obsahuje vedoucího stavby, počasí, teplotu, počet pracovníků, práce, materiál, techniku, kontroly, závady a další poznámky. Na konci řádku najdeš kontrolu a stav vyhodnocení překážek. Ukázkové osoby a události nahraď vlastními údaji před použitím souhrnu.

Zapiš událost tak, aby se dala později dohledat

Samotné „probíhaly stavební práce“ ti při kontrole nepomůže. Záznam spoj s místem, rozsahem, časem a návazností na dokumenty. Nemusíš psát dlouhý odstavec, potřebuješ však rozlišit pozorování, dohodnuté opatření a jeho skutečné provedení.

Od neurčité poznámky k použitelnému záznamu
Místo zápisuPříklad pracovního podkladu
Provedené práce1. NP, severní část: dokončeno bednění stropu v úseku os 1–4. Rozsah podle přílohy P-06.
Materiál a technikaDodávka výztuže dle dodacího listu DL-018; příjem zkontroloval vedoucí.
PřekážkaDodávka chybějící části výztuže nedorazila; dotčené práce přerušeny od 11:00.
Opatření a další krokDodavatel má potvrdit termín náhradní dodávky; odpovědná osoba a termín doplněny v poznámce.
DokladFotografie F-021 až F-024, kontrolní protokol K-07, uložené ve složce konkrétní stavby.

Názvy příloh v příkladu jsou pouze ilustrativní. Sešit přílohy neukládá ani nekontroluje jejich existenci. Zvol si stálé označování dokumentů a používej ho i v soupisu prací, předávacích podkladech a komunikaci ke stavbě. Zkrátíš tím dohledávání, když se později řeší rozsah nebo návaznost prací.

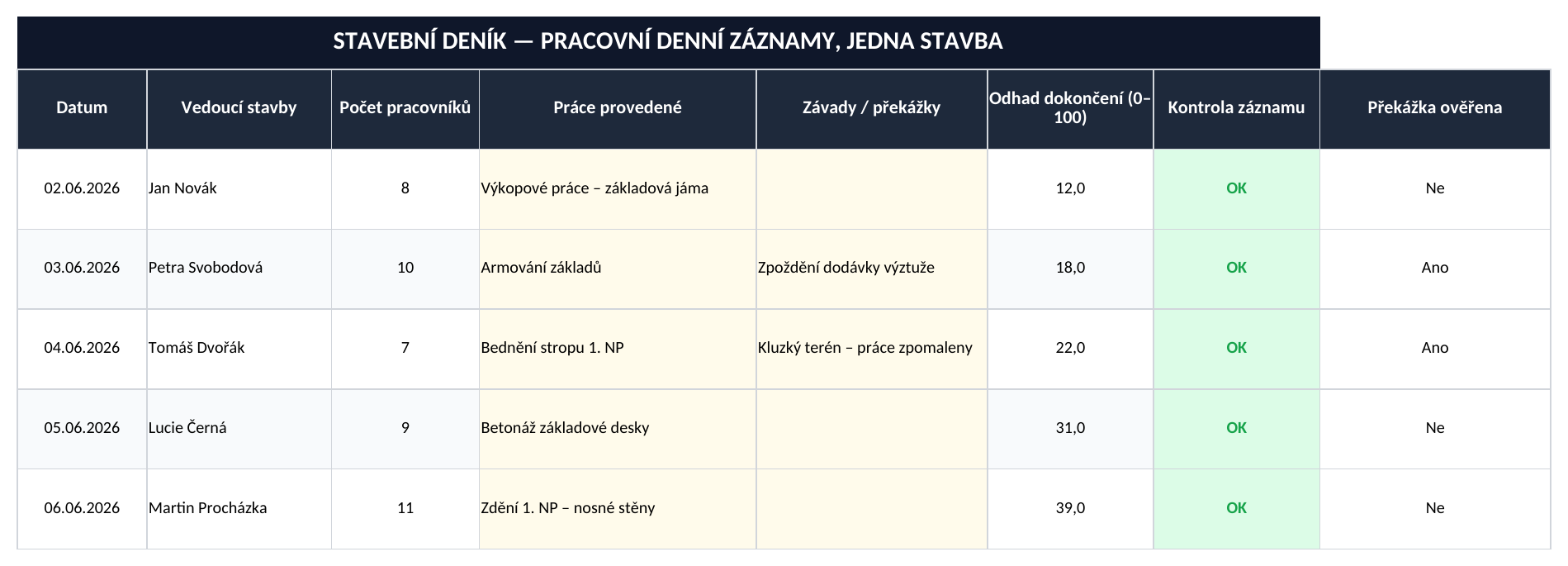

Denní záznamy a stav překážek — náhled Excelu po aktualizaci 19. 10. 2026
Denní záznamy a stav překážek. Skutečný náhled aktualizovaného souboru s fiktivními údaji. Klikni pro zvětšení.

Překážka: ano, ne, nebo zatím nevyhodnoceno

Ano
Překážka byla potvrzena. Vyplň také popis v poli Závady / překážky; bez něj řádek vyžaduje kontrolu.
Ne
Bylo ověřeno, že překážka není. Pole s popisem překážky musí zůstat prázdné, aby si údaje neodporovaly.
Nevyhodnoceno
Informaci zatím nemáš uzavřenou. Tento den se nezapočítá do jmenovatele podílu potvrzených překážek.

V ukázce jsou čtyři dny s překážkou a šest ověřených dnů bez ní. Podíl je 4 ÷ (4 + 6), tedy 40 %. Když jeden z těchto šesti dnů změníš na Nevyhodnoceno, vyjde 4 ÷ 9, přibližně 44,4 %. Neznamená to novou překážku; změnil se počet vyhodnocených dnů.

Prázdno není automaticky „bez problému“

Rozhodnutí o překážce zapisuj výslovně. Vedle procenta sleduj počet nevyhodnocených dnů a řádky ke kontrole. Jinak může zdánlivě příznivý výsledek vzniknout jen tím, že část záznamů chybí.

Poslední dokončenost a průměr říkají něco jiného

Odhad dokončení zadávej jako číslo od 0 do 100, například 81 pro 81 %. Nula je platný odhad; 101 nebo text se nepřijmou jako platná hodnota. Jde o ručně zadaný odhad pro celou stejnou stavbu, nikoli o automaticky spočtené množství skutečně provedených prací.

Jak číst ukázkový přehled
UkazatelVýsledekVýznam

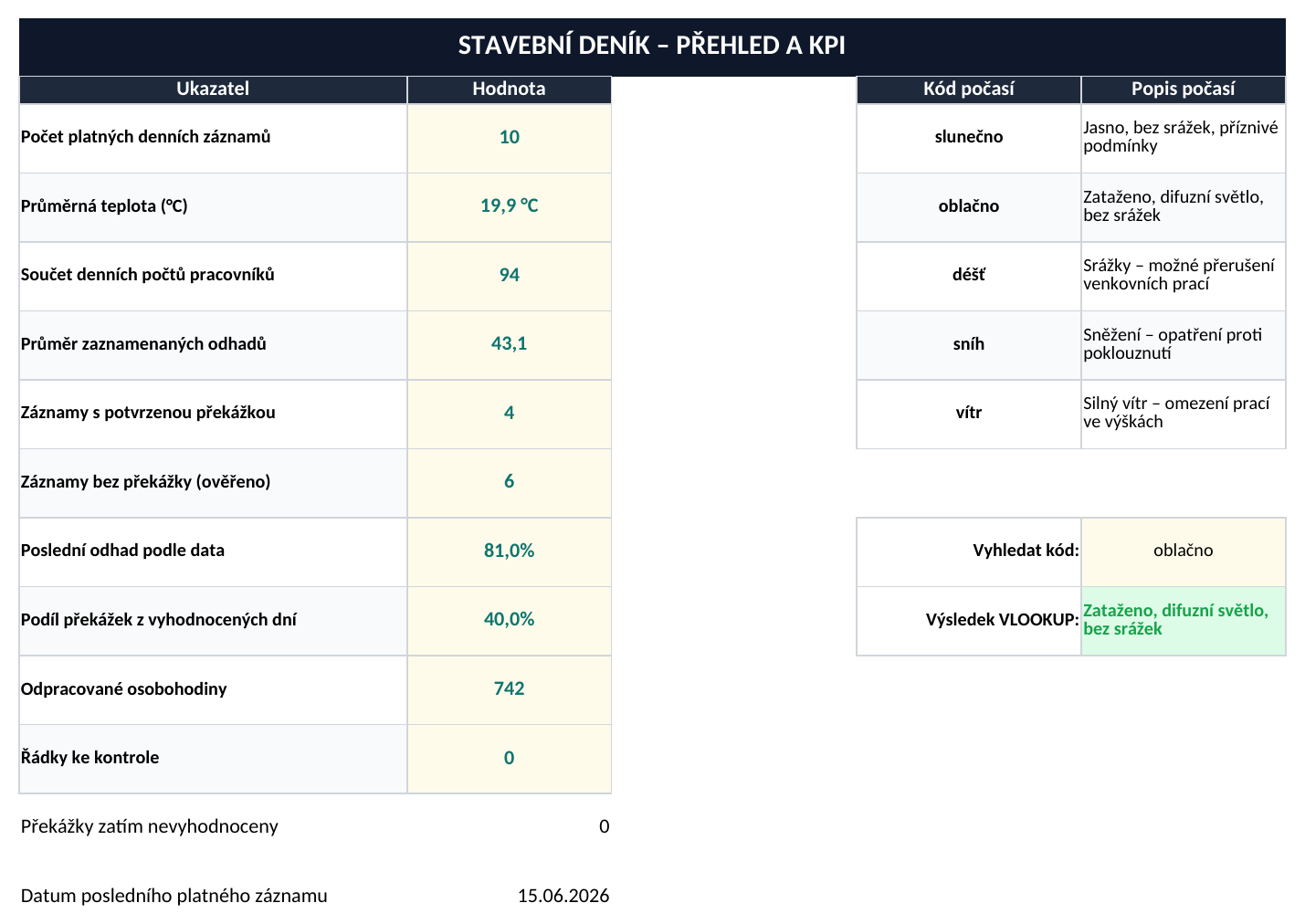

Poslední odhad podle data81 % k 15. 6. 2026Odhad z nejnovějšího platného záznamu.
Průměr zaznamenaných odhadů43,1Průměr historických čísel; neaktuální stav dokončení.
Součet denních počtů pracovníků94Součet denních obsazení, nikoli 94 různých osob.
Odpracované osobohodiny742Součet uvedených osobohodin platných záznamů.

Přehled hledá nejnovější datum, nikoli poslední fyzický řádek tabulky. Přesuneš-li záznam na jiné místo, jeho datum stále rozhoduje o aktuálním odhadu. Pro srovnatelnou časovou řadu používej stejný způsob odhadu a zapisuj, pokud se změnil rozsah stavby.

Počet pracovníků a osobohodiny jsou samostatné vstupy. Osm lidí přítomných část dne nemusí znamenat 64 odpracovaných hodin. Technická kontrola odmítne osobohodiny vyšší než počet lidí krát 24; nejde o potvrzení zákonného rozvrhu nebo přesného času jednotlivých osob.

Denní kontrola a návaznost na soupis prací

  1. Doplň datum, odpovědnou osobu, práce a číselné údaje za konkrétní den.
  2. Rozhodni stav překážek a přidej související popis či odkaz na přílohu.
  3. Oprav všechny řádky označené ZKONTROLOVAT. Duplicitní datum nebo jiná stavba se do ukazatelů nezahrnou.
  4. Porovnej poslední odhad s datem posledního platného zápisu.
  5. Ulož kopii podle pravidel projektu a zajisti potřebnou kontrolu a předání.

Teplota je volitelná. Prázdná teplota nevstupuje do průměru jako nula. Grafy počtů pracovníků a dokončenosti používají připravené denní řádky; před jejich interpretací oprav neplatné vstupy a zkontroluj časové pořadí. Souhrn a graf nejsou důkazem provedení konkrétní práce.

Pro množství, jednotkové ceny a stav vyúčtování použij soupis prací a dodávek. Denní záznam vysvětluje průběh a okolnosti; soupis zachycuje ocenitelné položky. Spoj je společným číslem zakázky a odkazem na podklad, ne pouhým přepisem celkové ceny.

Kdy potřebuješ úplný stavební deník

Vyhláška č. 131/2024 Sb. zveřejněná MMR odkazuje v § 10 na přílohu č. 12 pro náležitosti a způsob vedení stavebního deníku a jednoduchého záznamu o stavbě. Potřebný rozsah dokumentace posuzuj podle konkrétní stavby a aktuálních pravidel; pracovní tabulka sama o sobě jeho splnění nedokládá.

Tato šablona nemá ověřování podpisů, řízení oprávnění ani průkaznou historii změn. Pokud ji využiješ jako podklad, musí navazovat na způsob vedení dokumentace, který pro projekt skutečně používáš. Při rozšíření nad deset dnů uprav souhrny, grafy, kontroly i tiskovou oblast společně; jedenáctý záznam pod tabulkou se automaticky nezahrne.

Časté dotazy k této šabloně

Stažení
Formát souboru Excel (.xlsx)
Kompatibilní programy Excel / LibreOffice Calc
Cena Zdarma
Stáhnout teď
